建筑施工用水量怎么计算(施工用水量和消防用水量的计算)

7118 势勤
摘要:建筑施工临时用水计算一般根据《室外给水设计规范》、《建设工程施工现场消防安全技术规范》、《建筑施工计算手册》进行建筑施工临时用水计算和用水管道管径的选择。建筑工程施工临时用水计算涉及到五个方面的计算,临时生活用水、临时施工用水、施工机械用水、消防用水、用水管道管径计算。

建筑施工临时用水计算一般根据《室外给水设计规范》、《建设工程施工现场消防安全技术规范》、《建筑施工计算手册》进行建筑施工临时用水计算和用水管道管径的选择。

建筑工程施工临时用水计算涉及到五个方面的计算,临时生活用水、临时施工用水、施工机械用水、消防用水、用水管道管径计算。

1、工程施工临时用水计量算

q1=K1×(∑Q1×N1×K2)/(T1×t)×(8×3600)

q1施工工程用水量(L/s);

K1未预计的施工用水系数,取1.05 ~ 1.15;

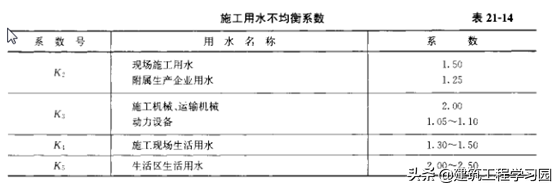

K2用水不均衡系数,取值查表21-14;

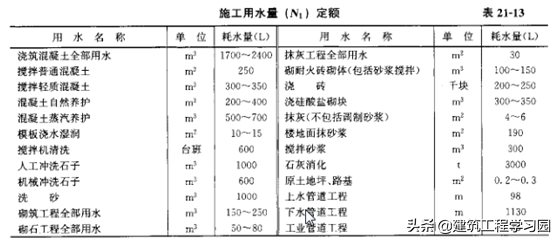

N1施工用水定额,取值查表21-13;

Q1 计划年(季度)工程量;

T1计划年(季度)有效工作日,单位:天(d);

t 每天工作台班数(根据计划台班确定,一般取1个台班),单位:台(班);

2、施工机械用水量计算

q2=K1×(∑Q2×N2)×K3/(8×3600)

q2施工机械用水量(L/s);

K1 未预计的施工用水系数,取1.05 ~ 1.15;

K3施工机械用水不均衡系数,取值查表21-14;

Q2同一种机械数量(台);

N2施工机械用水定额,取值查表21-15;

3、施工临时生活用水计算

q3=P1×N3×K4/(t×8×3600)

其中:

q3施工临时生活用水量(L/s);

P1施工高峰期施工人员总数(人);

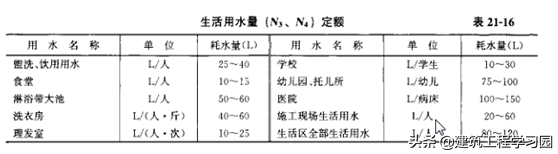

N3施工工地生活用水定额,取值查表21-16;

K4施工工地生活用水不均衡系数,取值查表21-14;

t 每天工作班数(根据计划确定,一般取1班);

4、生活区临时生活用水计算

q4=P2×N4×K5/(24×3600)

q4生活区临时生活用水量(L/s);

P2生活区居住人员总数(人);

N4生活区昼夜生活用水定额,取值查表21-16;

K5生活区生活用水不均衡系数,取值查表21-14;

5、消防用水量

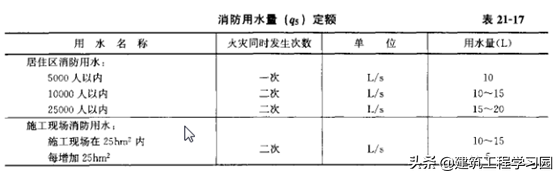

消防用水量q5,可根据消防范围(占地面积)和发生次数查表21-17选用。

6、施工临时用水总量

1)当 q1+q2+q3+q4≤q5时,

按公式:Q= q5+(q1+q2+q3+q4)/2 进行计算;

2)当q1+q2+q3+q4)≥q5时,

按公式:Q=q1+q2+q3+q4 进行计算;

3)当工地面积小于5公顷,q1+q2+q3+q4≤q5时,Q= q5;

当总用水量计算计算出来后乘以系数1.1,用于水管渗漏导致的用水损失。

7、用水管道管径计算

根据计算公式进行计算:

D=√4Q/(πv.1000)

D配水管道管径(m);

Q临时用水总用水量(L/s);

π圆周率3.14;

v管网中的水流速度(m/s);一般生活用水及施工用水取1.5m/s;消防用水取2.51m/s。自建水塔、水箱根据实际情况进行计算。
